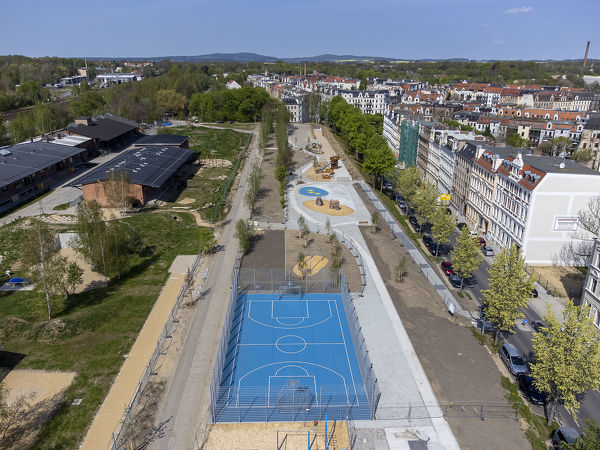

Ausgangssituation: Die Freizeit im Grünen, auf Spielplätzen oder in Parkanlagen verbringen zu können, ist für die Bewohner der westlichen Innenstadt nicht selbstverständlich und mit einigen Kilometern Weg verbunden. Im Fördergebiet Brautwiesenbogen finden die mehr als 3.000 Einwohner keine Fläche, die ansprechend gestaltet und ausgestattet ist und zu Spiel, Sport und Aufenthalt einlädt. Höchste Zeit also für einen Stadtteilpark, in dem Kinder spielen, Rentner sich treffen, Erwachsene diskutieren oder alle zusammen ein Stadtteilfest feiern können. Ein dafür bestens geeignetes Grundstück befindet sich südlich der Bahnhofstraße. Früher wurden hier mit der Bahn transportierte Güter umgeschlagen und gelagert. Nachdem die Deutsche Bahn die Nutzung aufgegeben hat, eroberten sich Bäume und Strauchwerk die ehemaligen Ladestraßen und Gleisanlagen. 2018 erwarb die Stadt Görlitz eine ca.1,7 Hektar große Teilfläche des seit den 1990er Jahren brach liegenden Geländes.
Das war der Startschuss für die planerische Vorbereitung des Vorhabens. Aus dem Europäischen Sozialfonds (ESF) bereit gestellte Mittel ermöglichten einen umfassenden Prozess zur Ermittlung der Bedarfe und Nutzungsprioritäten verschiedener Ziel- und Altersgruppen. Es fanden Gesprächsrunden statt, Aktionen und Veranstaltungen vor Ort. Die gesammelten Ideen und Hinweise aus der Bürgerschaft flossen dann im Rahmen des Machbaren in die Planung ein. Im neuen Stadtteilpark entstehen Bereiche für aktive und ruhige Spiel- und Sportbetätigung, Verweilzonen, Treffpunkte und eine angenehme Verbindung für Fußgänger und Radfahrer. Pflanzungen von Bäumen und Sträuchern sorgen für den Parkcharakter und gliedern die Fläche in verschiedene Funktionsbereiche.
Ziel ist es, einen Ort für alle Altersgruppen zum Wohlfühlen und Aufenthalt zu schaffen. Einzelne Elemente aus der alten Zeit sollen jedoch auch in Zukunft an die Geschichte des Güterbahnhofes erinnern
Alle Einwohner
Innenstadt West
1.537.000 € (Stand Bewilligung)
davon 1.229.600 € Zuschuss (EU-Mittel), 307.400 € Eigenmittel Stadt
Zeitplan & Bearbeitungsstand
11.05.2022
Planung: seit Dezember 2018
Bau: November 2019 bis Juni 2022
Fertigstellung und Nutzungsfreigabe des Brautwiesenparks am 17.6.2022
Gebietsfestlegung + Integriertes Handlungskonzept am 29.10.2015, Beschluss-Nr. STR/0158/14-19
Planungsbeschluss am 29.11.2018, Beschluss-Nr. STR/0490/14-19
2. Fortschreibung Integriertes Handlungskonzept am 28.03.2019, Beschluss-Nr. STR/0553/14-19
